奥殿道路改良工事(その3)

2022.07.04(Mon)

BLOG

奥殿道路改良工事(その3)

目次

  1. 6月度現場進捗状況・工期延長のお知らせ

6月度現場進捗状況・工期延長のお知らせ

日ごろから公共工事にご理解、ご協力いただき誠にありがとうございます。

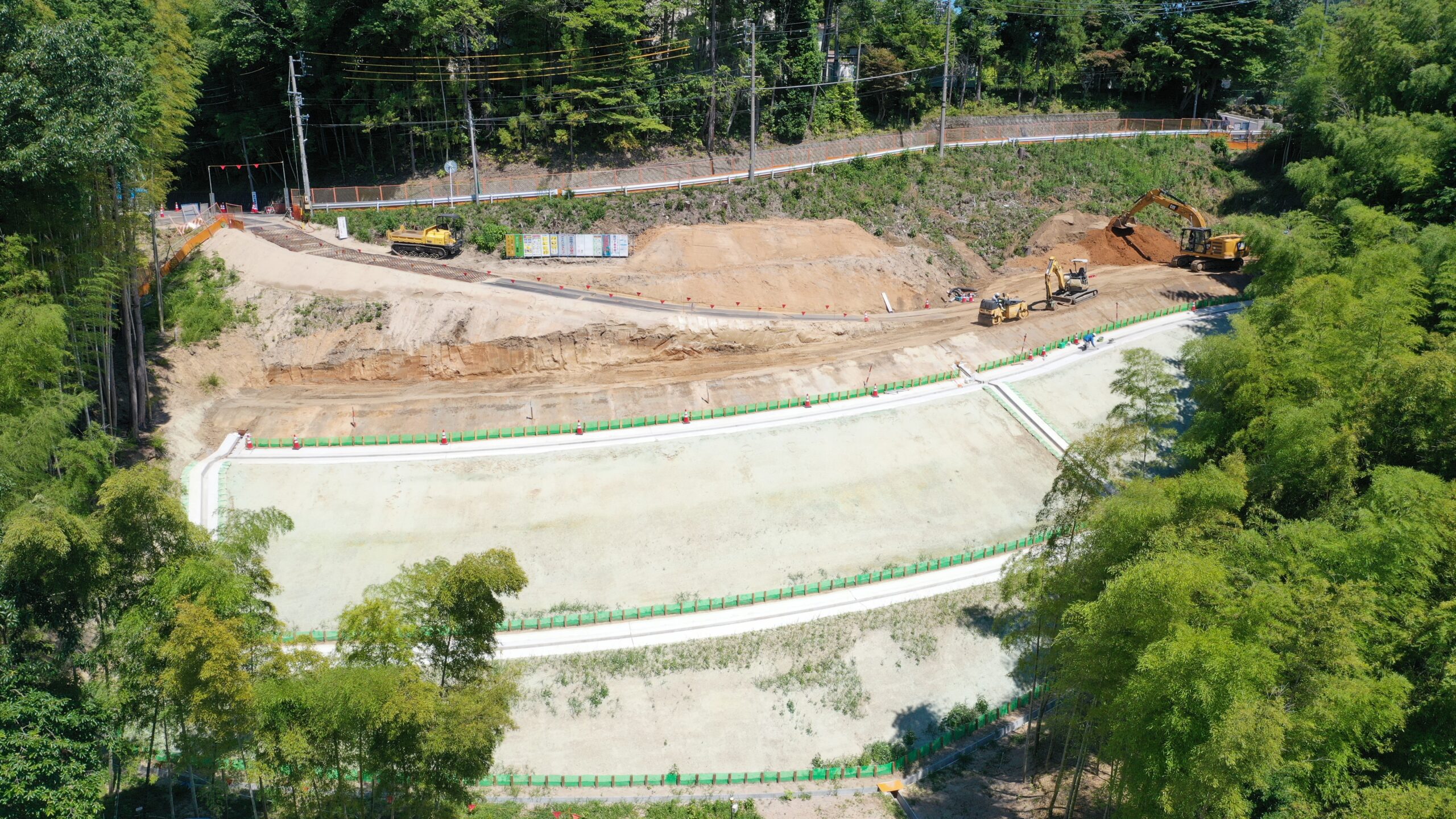

6月度現場進捗率は50.4%となっております。

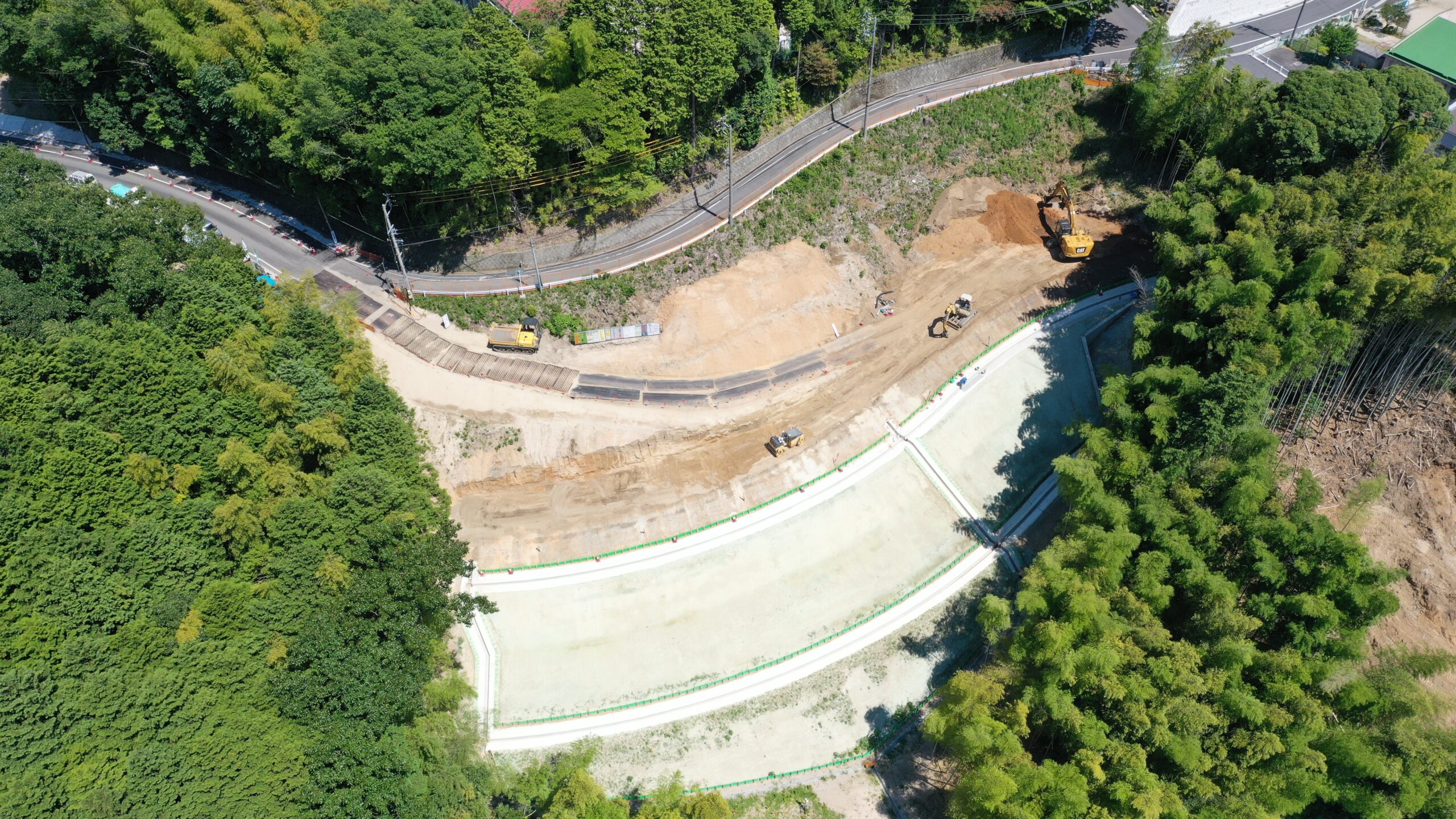

7月も引き続き、盛土作業、排水作業行ってまいります。

よろしくお願い致します。


当初7月29日完成工期でしたが、他工事からの残土搬入調整・天候等により、9月30日まで工期延長させていただきました。

周辺住民並びに関係者の皆さまには大変ご不便やご迷惑をおかけしますが、ご理解と、ご協力お願い申し上げます。
